ГЭС для золоторудного края В избранное
Ирина Кривошапка
В избранное ГЭС для золоторудного края

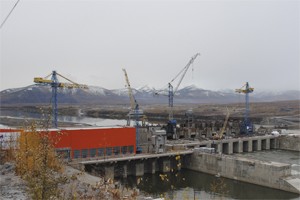

Каменно-земляная плотина Усть-Среднеканской ГЭС возведена до отметки 260,5 метра. Таким образом, высота напорного фронта соответствует проектной высоте первого пускового комплекса станции.

Строительство Усть-Среднеканской ГЭС в Магаданской области ведет ОАО «РусГидро». Эта ГЭС – вторая в каскаде Колымских ГЭС. Расположена в 9 километрах от устья реки Среднекан, впадающей в Колыму. Строительство станции начато в 1991 году. Проектно-сметная документация разработана ОАО «Ленгидропроект». Установленная мощность станции – 570 МВт (четыре гидроагрегата мощностью по 142,5 МВт каждый).

Как сообщили в пресс-службе «РусГидро», первый пусковой комплекс мощностью 169 МВт включает в себя возведение гидротехнических сооружений станции до отметки 260 метров (уровень нижнего бьефа составляет 231‑234 метра, в зависимости от гидрологической обстановки на Колыме) и ввод в работу двух гидроагрегатов с временными рабочими колесами радиально-осевых турбин. Первые агрегаты станции встанут под нагрузку уже в декабре текущего года. Завершение строительства Усть-Среднеканской ГЭС запланировано в 2017 году.

Гидротехнические сооружения ГЭС включают в себя каменно-земляную плотину, а также водосбросную, станционную и глухую бетонные плотины и здание ГЭС приплотинного типа. Общая длина напорного фронта составляет около 2,5 километра. После приемки напорного фронта начнется заполнение водохранилища, которое в итоге будет иметь площадь 265 квадратных километров, полный и полезный объем, соответственно, 5,4 и 2,6 кубических километра. При этом в зону затопления не попадает ни один населенный пункт.

В рамках строительства первого пускового комплекса на Усть-Среднеканской ГЭС продолжается монтаж гидроагрегатов в машинном зале станции. На ГА № 1 смонтирован ротор, крестовина, идет монтаж верхнего генераторного подшипника. На ГА № 2 ведется сборка крестовины. Начался монтаж оборудования комплектного распределительного устройства (КРУЭ 220), проложен кабель 220 кВ, соединяющий КРУЭ и силовые трансформаторы. В здании ПТК продолжаются отделочные работы, а также монтаж электрооборудования, систем вентиляции, тепло- и водоснабжения. Помимо этого, осуществляется бетонирование фундаментов и стен зданий канализационно-очистных сооружений и пожарного депо на два автомобиля. Кроме того, продолжается монтаж вспомогательного оборудования и технологических систем, а также работы по устройству фундаментов и монтажу опор линии электропередачи ВЛ 220 кВ «Усть-Среднеканская ГЭС – подстанция Оротукан».

Строительство гидроэлектростанции осуществляется в соответствии со стратегией развития энергетики Магаданской области, которая направлена на рост экономики за счет развития минерально-сырьевой базы и горнодобывающего сектора. В программе социально-экономического развития Магаданской области важнейшим инвестиционным проектом среди намеченных к разработке месторождений является Наталкинское золоторудное месторождение, которое по запасам золота относится к разряду крупнейших в стране.

2094 Поделиться
Распечатать Отправить по E-mail
Подпишитесь прямо сейчас! Самые интересные новости и статьи будут в вашей почте! Подписаться
© 2001-2026. Ссылки при перепечатке обязательны. www.eprussia.ru зарегистрировано Федеральной службой по надзору в сфере связи, информационных технологий и массовых коммуникаций (Роскомнадзор), регистрационный номер и дата принятия решения о регистрации: № ФС 77 - 68029 от 13.12.2016 г.
