АО «Теплосеть Санкт-Петербурга»

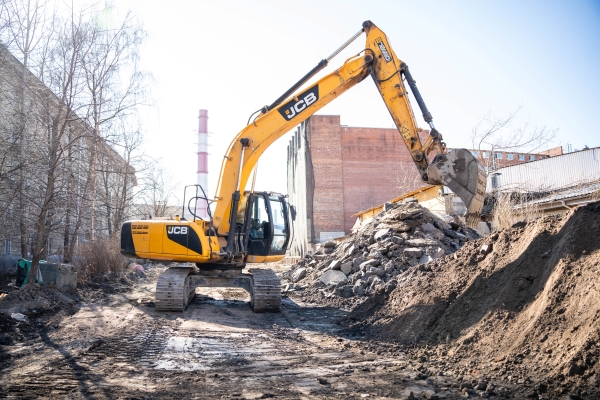

Реконструкция стартовала осенью 2024 года. Для бесперебойного теплоснабжения на период работ создали временную схему. В апреле 2025 года завершили монтаж первого участка временной тепловой сети — от Чичуринского переулка до Лабораторной улицы. Введён в эксплуатацию и второй участок (840 м) — от Лабораторной улицы до улицы Васенко с пересечением Кондратьевского проспекта. Общая длина временных трубопроводов превысила 1 600 метров.
В рамках первого этапа уже смонтирован 321 метр новых труб — почти треть от запланированного объёма. Используют стальные трубы в пенополиуретановой изоляции с системой оперативного дистанционного контроля. Полное завершение реконструкции и восстановление благоустройства намечены на агротехнический период 2027 года.
Параллельно в двух районах реконструируют 12 объектов общей протяжённостью более 27 000 метров. Разрабатываются проекты ещё 28 объектов (свыше 87 000 метров), их реализацию начнут в 2028 году.
Опубликовано: 09 апреля 2026, 13:26
