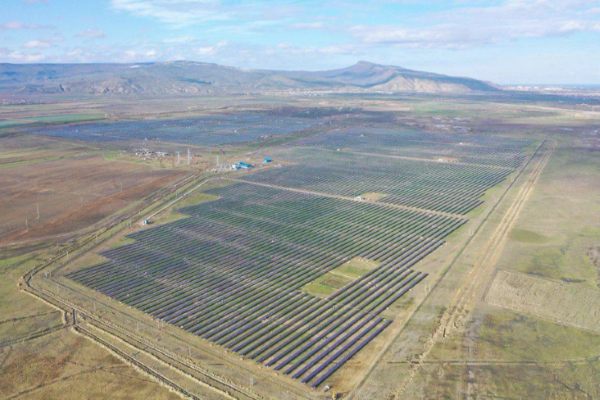

Строительство станции площадью 305 гектаров вели порядка 200 специалистов. После запуска персонал СЭС составит 25 сотрудников. Объект оснащён трекерной системой слежения за движением Солнца — это повышает выработку электроэнергии на 20–25% по сравнению с фиксированными модулями. Всего на станции установили почти 190 тысяч двухсторонних солнечных модулей российского производства.
Объём инвестиций в проект достиг 10,9 млрд рублей — на 76% больше изначального плана (6,2 млрд рублей). Сооружение СЭС шло в рамках соглашения 2022 года между правительством Дагестана и ООО «УК Новая Энергия» (контролируется Газпромбанком). Республиканский кабмин помог инвестору с выделением земельного участка и снятием инфраструктурных ограничений.
Договор генерального подряда на строительство заключили в октябре 2024 года компании «Юнигрин Инжиниринг» («Юнигрин энерджи») и «Новая энергия». Изначально завершение строительства планировали к концу 2025 года, а старт поставок на оптовый рынок — с 1 января 2026 года.
Опубликовано: 03 марта 2026, 08:43
